九月份月會表彰廍子國中校舍工程榮獲公共工程優良獎,並舉辦 DISC 職場性格講座,凝聚團隊共識、厚植組織動能;財務端則嚴謹辦理雙月營業稅申報與進銷項憑證核算,持續健全財務治理。同時,積極參與藥師公會園遊會,拓展品牌能見度並深化社區交流;各大工區亦全面落實安全支撐停留點查驗、三級品管、高樓鷹架拆除安全防護及隱蔽工程精細檢核,展現集團穩健治理、卓越品質與深耕在地的企業承諾。
"卓越的公共工程獎肯定與扎實的內控治理,印證了我們對社會的承諾;從細緻的同仁賦能到嚴謹的工藝查驗,富華創新始終以誠信與責任穩健前行。"
富華創新編輯部社論
重要動態
舉辦月會表彰公共工程優良獎並落實營業稅申報核銷,業務與客服深化跨部交流與品牌推展,各大工區推進安全支撐三級品管查驗與結構精工
100% COMPLIANT
逐筆核對營業稅進銷憑證,嚴謹把關法規稅務合規申報

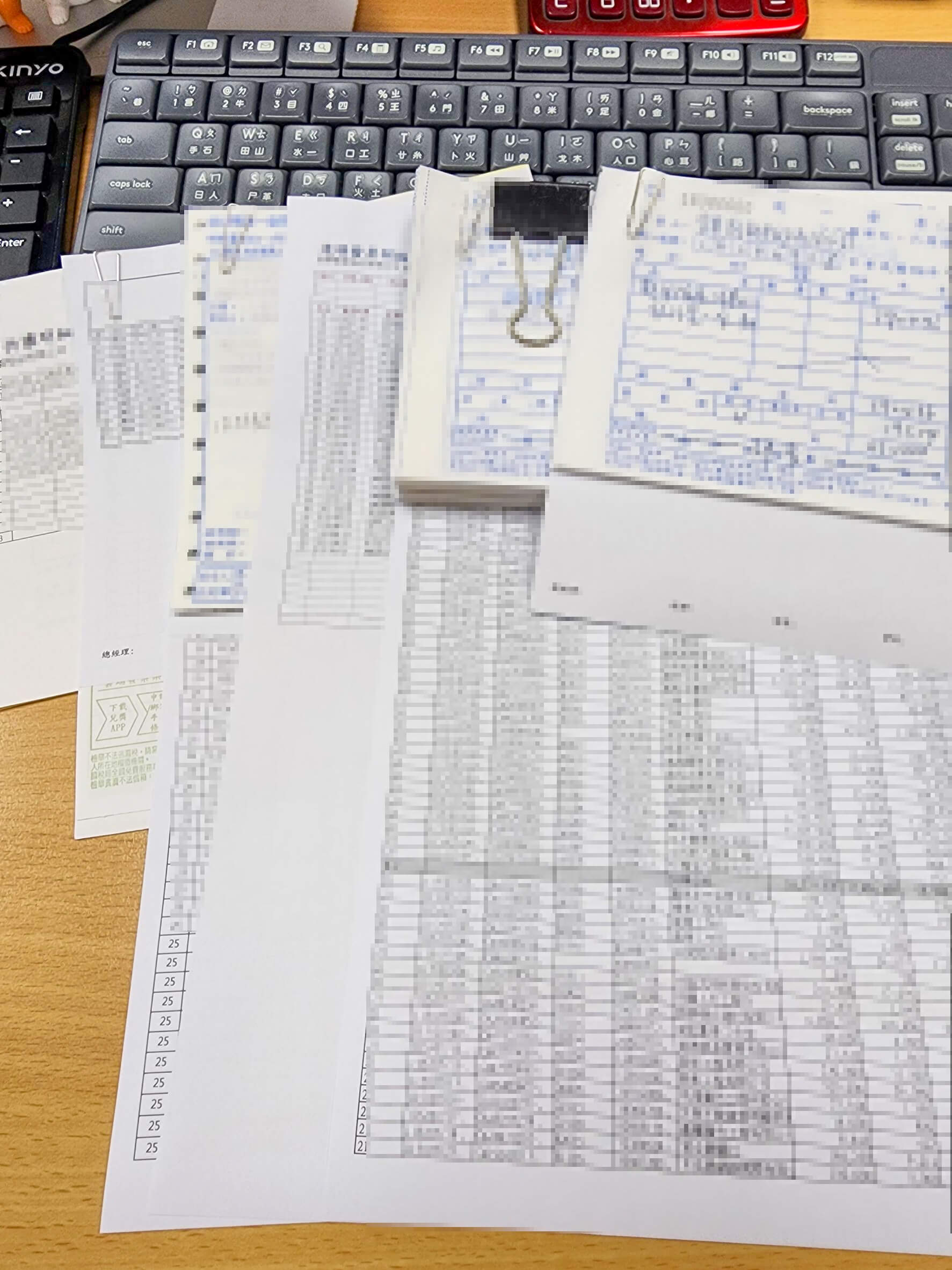

本週核心工作為 7、8 月營業稅申報作業。目前已逐筆核對進銷項之統編、發票號碼及金額,確認無漏開、漏報或重複申報之情事,確保全盤資料之完整性;同時,嚴格落實憑證審查,確保所有扣抵項目皆合規無誤。整體進度順利,已於 9 月 7 日完成網路申報,預計將於法定期限前完成稅款繳納。
單數月營業稅嚴密核算,全面盤點財務收支發票管理
又到了單數月的營業稅申報期,面對堆積如山的發票與資料,這週的工作重心全放在核對財務收支與發票管理上,確保進銷項稅額準確無誤。
月會表彰廍子國中獲優良獎,引進 DISC 講座凝聚向心力
總太營造承攬「臺中市立廍子國中第一期校舍新建工程」已於今年 2 月 11 日順利竣工落成,並於 115 學年度(2026 年 9 月)正式開學招生。此工程憑藉卓越的施工品質,榮獲臺中市政府公共工程獎「優良獎」肯定。為表彰及感謝全體專案同仁的辛勞付出,總太營造吳董於九月份月會親自頒發紀念金幣予相關有功同仁,以茲鼓勵。總太營造吳董(左)於九月份月會頒發紀念金幣予呂建忠總經理(右),表彰廍子國中校舍工程榮獲臺中市政府公共工程獎「優良獎」之卓越貢獻。
本月份公司月會特別邀請中華經營管理職能發展中心總經理—張惠玲博士蒞臨指導,帶來「DISC 職場性格大解密」專題講座。透過專業的 DISC 性格測驗與精闢解析,同仁們深入了解自己在職場上的行為風格與人格特質,不僅促進跨部門之間的溝通協作,也為團隊凝聚力與職場效能注入全新動能。九月份月會邀請中華經營管理職能發展中心總經理張惠玲博士主講「DISC 職場性格大解密」。圖為同仁們完成測驗後,開心相互交流、對照彼此的性格特質。
依照月會慣例,頒發生日紅包予當月壽星;剛好搭上稍早的 DISC 測試話題,處女座的同仁們據說在性格結果中以穩重型與謹慎型居多,現場氣氛溫馨熱鬧。
✦ ✦ ✦
參與藥師公會公益園遊會,推展之序品牌深化社區互動
藥師公會園遊會|品牌推廣
參與藥師公會主辦園遊會,設置推廣攤位,透過現場互動與展示,增加「之序」品牌曝光度,拓展潛在客群與市場能見度。
跨部門核對社區圖面管線,精準釐清細節深化住戶溝通
客服部與營造團隊確認社區圖面及管線配置,核對現場資訊與相關細節,協助釐清案件狀況,作為後續處理及住戶溝通之參考。
✦ ✦ ✦
舉辦九月份跨部門月會,營造融洽氛圍凝聚團隊向心力
每月一次的月會,不只是工作上的交流,更是讓大家齊聚一堂、放鬆互動的時光。透過分享與交流,凝聚團隊向心力,在輕鬆自在的氛圍中,創造更多彼此連結的時刻。
嚴選室內門扇芯材與封邊,供應商深入交流堅持耐久品質
【工藝與細節】看不見的芯材結構與邊條工法

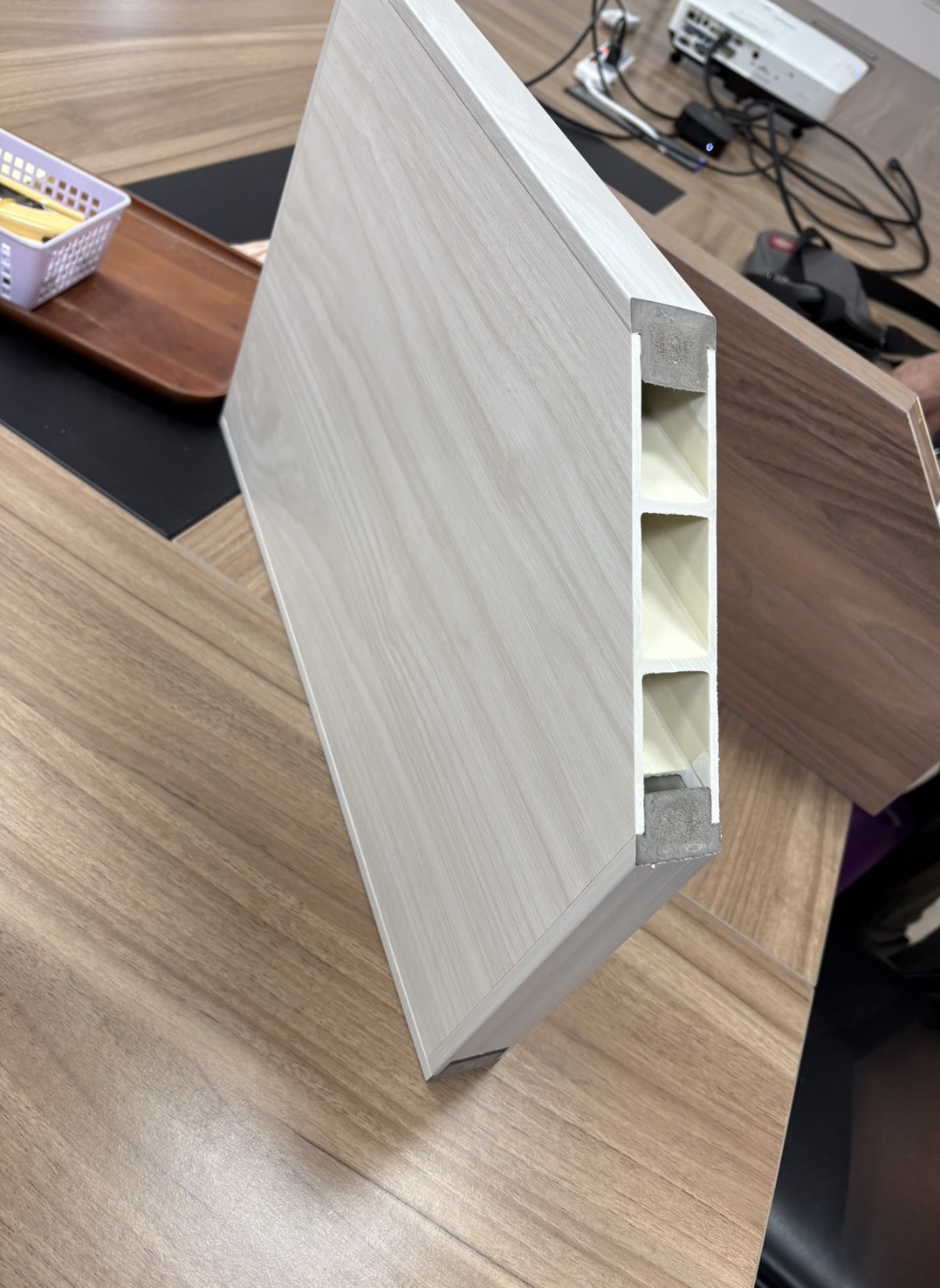

室內門扇是影響居住品質的關鍵介面,本週與門扇供應商交流,針對門片的結構及塑鋼門的四邊封邊工法進行產品評估,讓每位夥伴看見我們對「耐用度」與「穩定性」的堅持。
✦ ✦ ✦
外牆單面模精準組立支撐,嚴格取樣混凝土自檢梁板尺寸

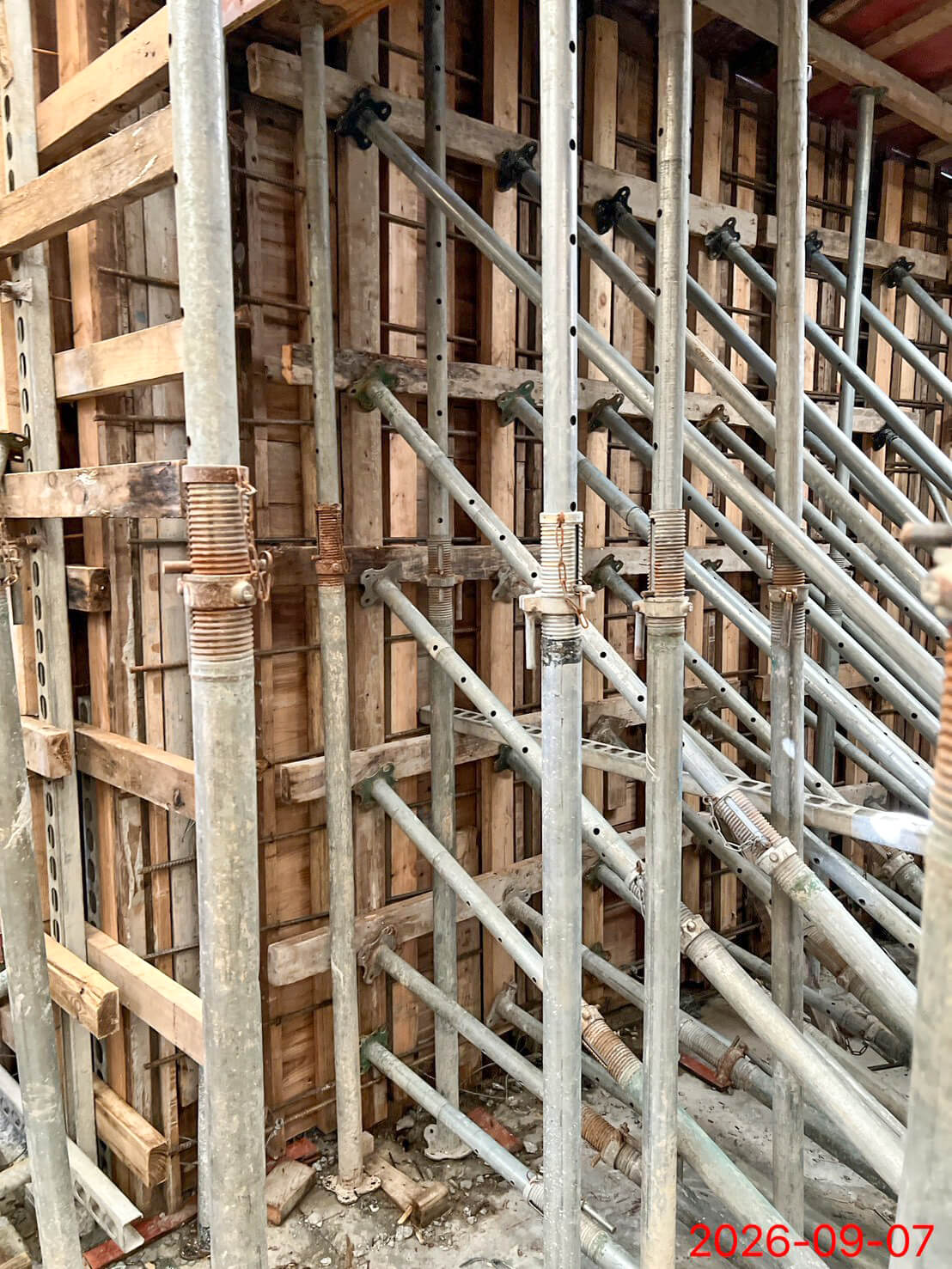

外牆單面模確實依照結構計算書組立支撐,確保混凝土完成面品質及兼顧安全性。

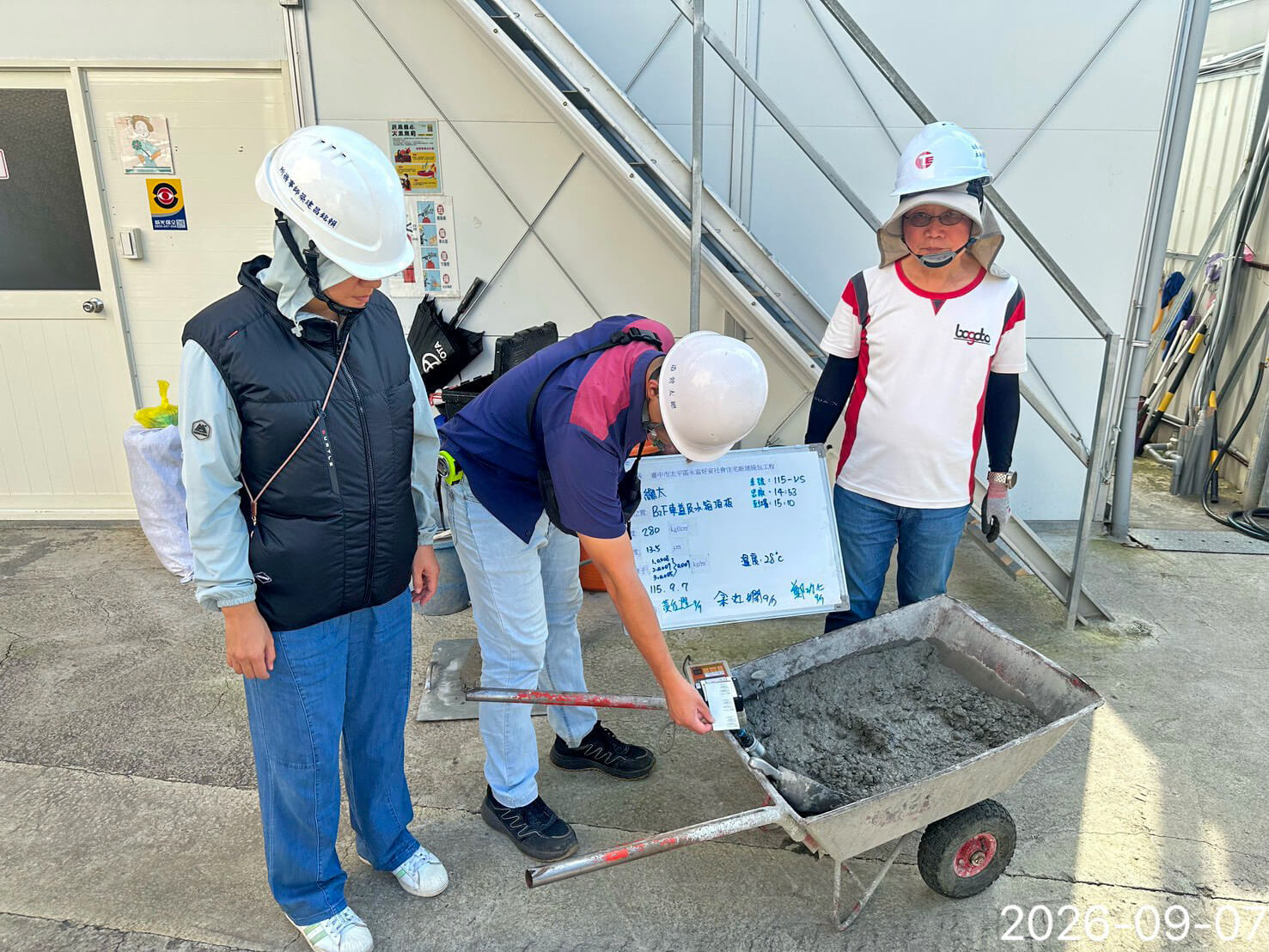

混凝土車進場時確實取樣,並核對混凝土設計強度,確實把關材料品質。

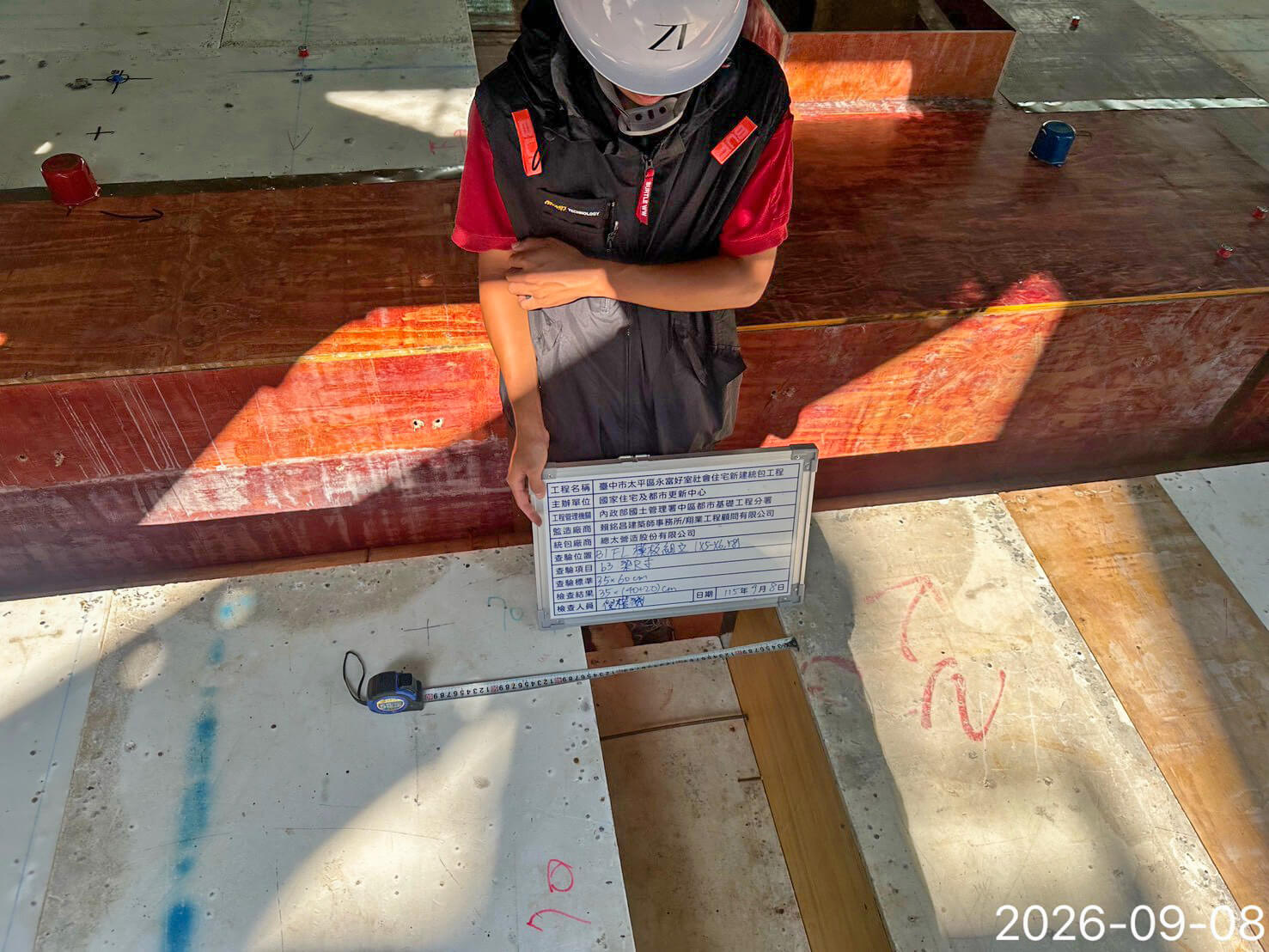

B1FL 模板組立完成後確實自檢梁板尺寸是否依圖施工,降低施工錯誤及返工成本。
落實安全支撐停留點查驗,嚴測試體抗壓與圍令背填品管

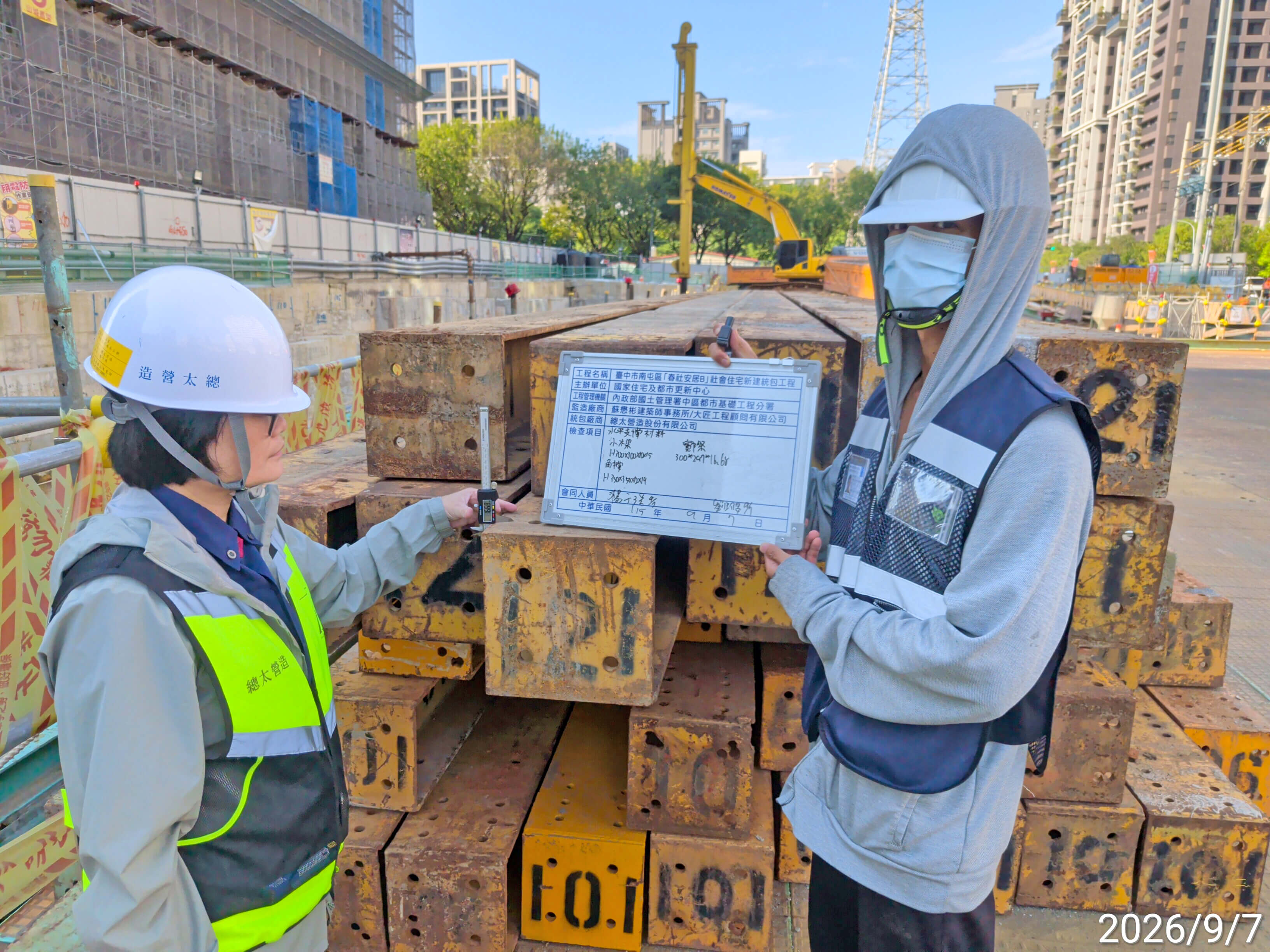

安全支撐 H 型鋼材料進場,照片中品管人員會同監造廠商進行 H 型鋼尺寸停留點查驗是否符合設計圖說及規範之要求,待查驗合格後再進行安裝,以落實三級品管制度。

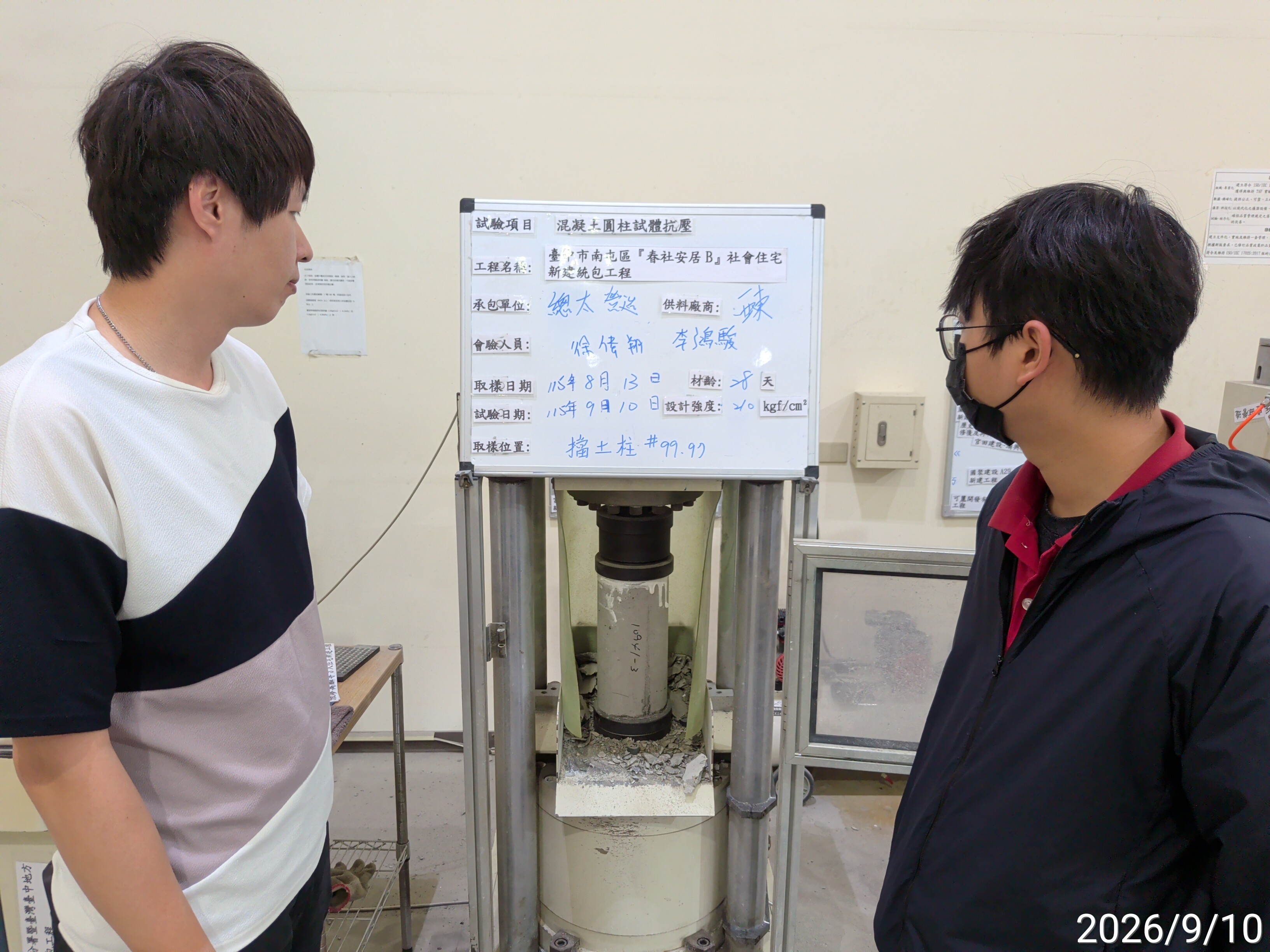

品管人員會同監造廠商至實驗室進行混凝土圓柱試體抗壓強度試驗,以落實三級品管制度。

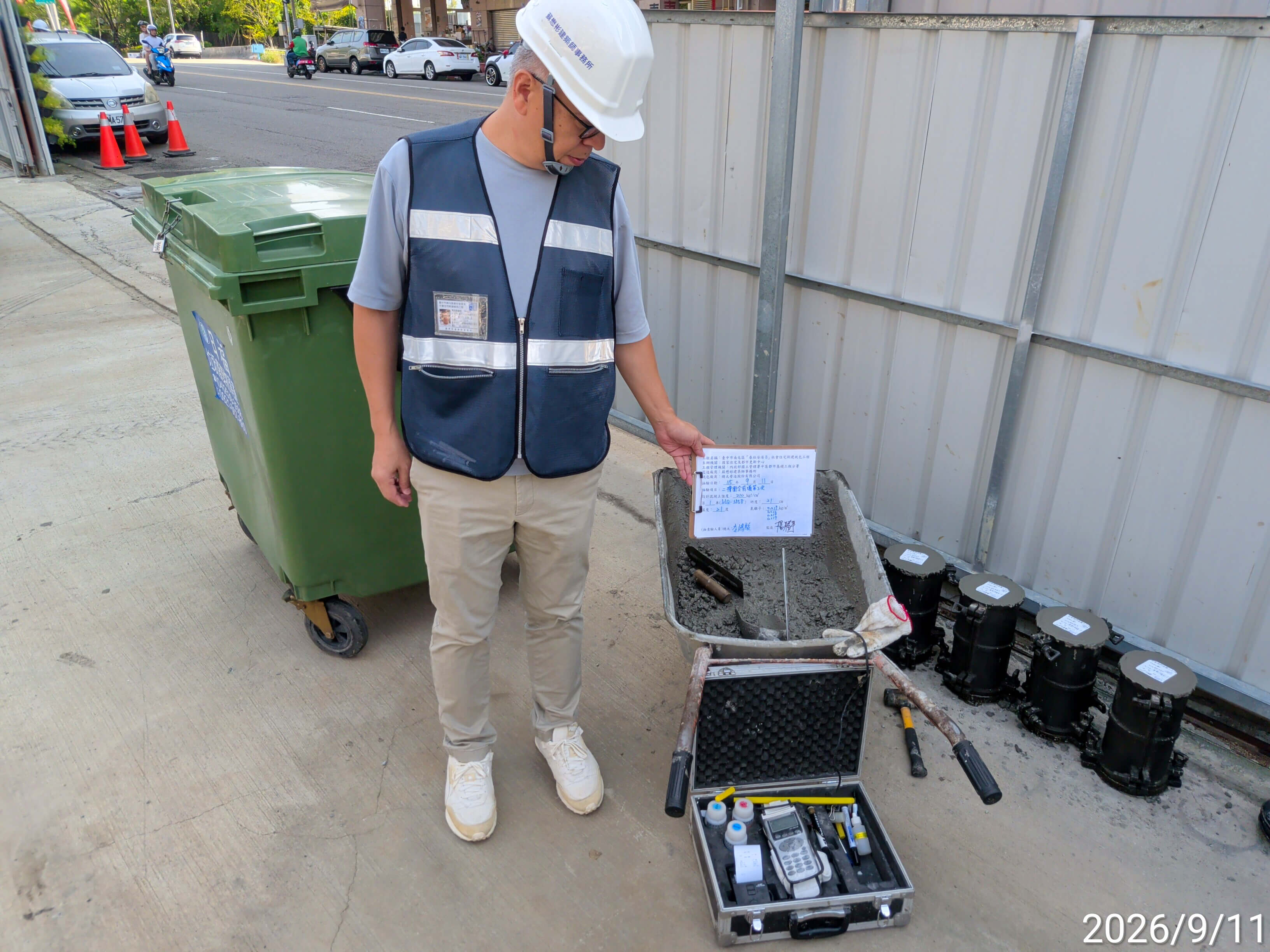

進行水平支撐圍令背填混凝土澆置作業,照片中品管人員會同監造廠商進行混凝土材料進場取樣檢驗坍度、溫度及氯離子含量是否符合規範之要求,並製作試體測試 28 天抗壓強度,以落實三級品管制度。
1FL 版面鋼筋技師指勘,模板清潔孔沖洗把關澆置品質

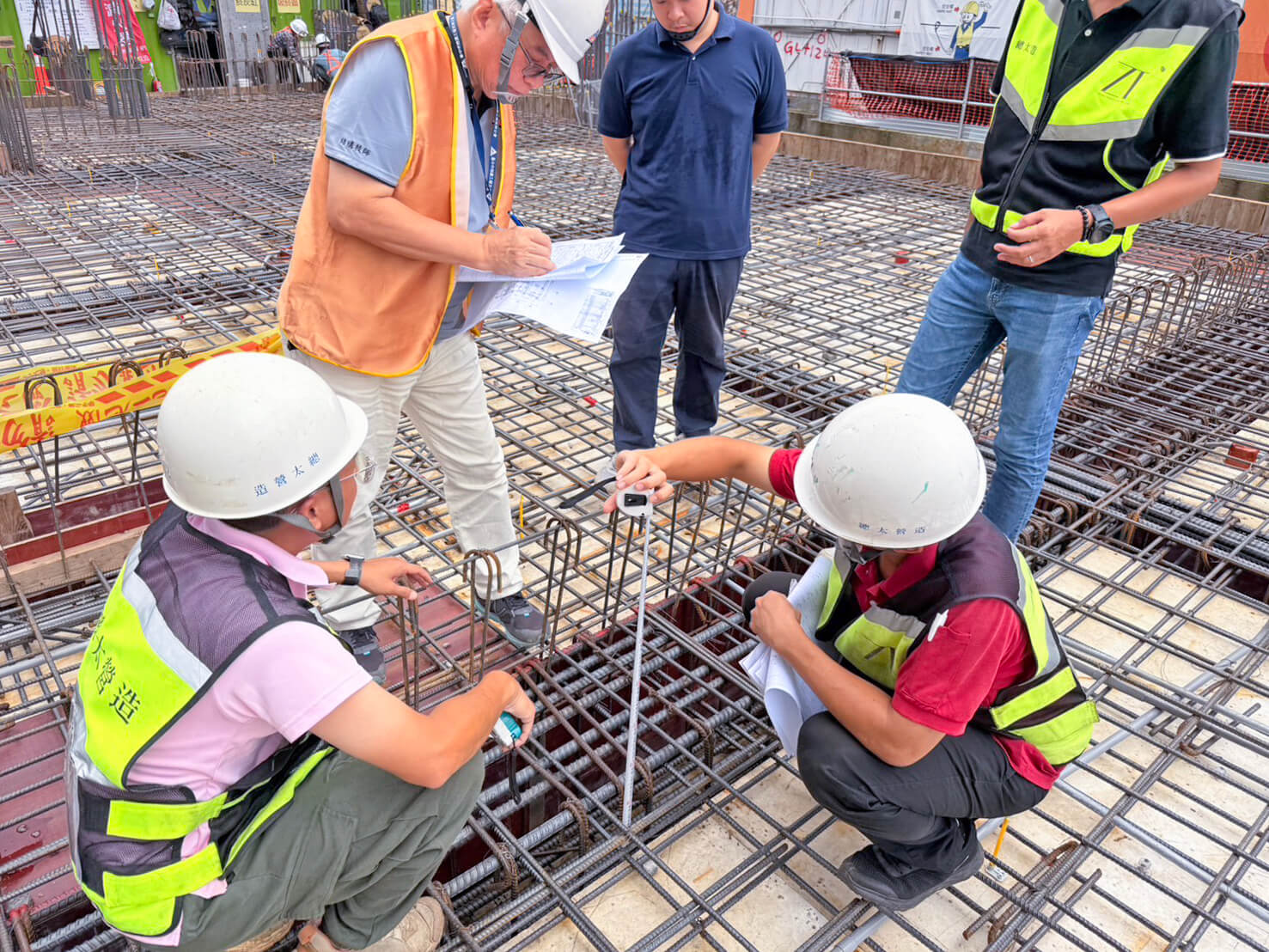

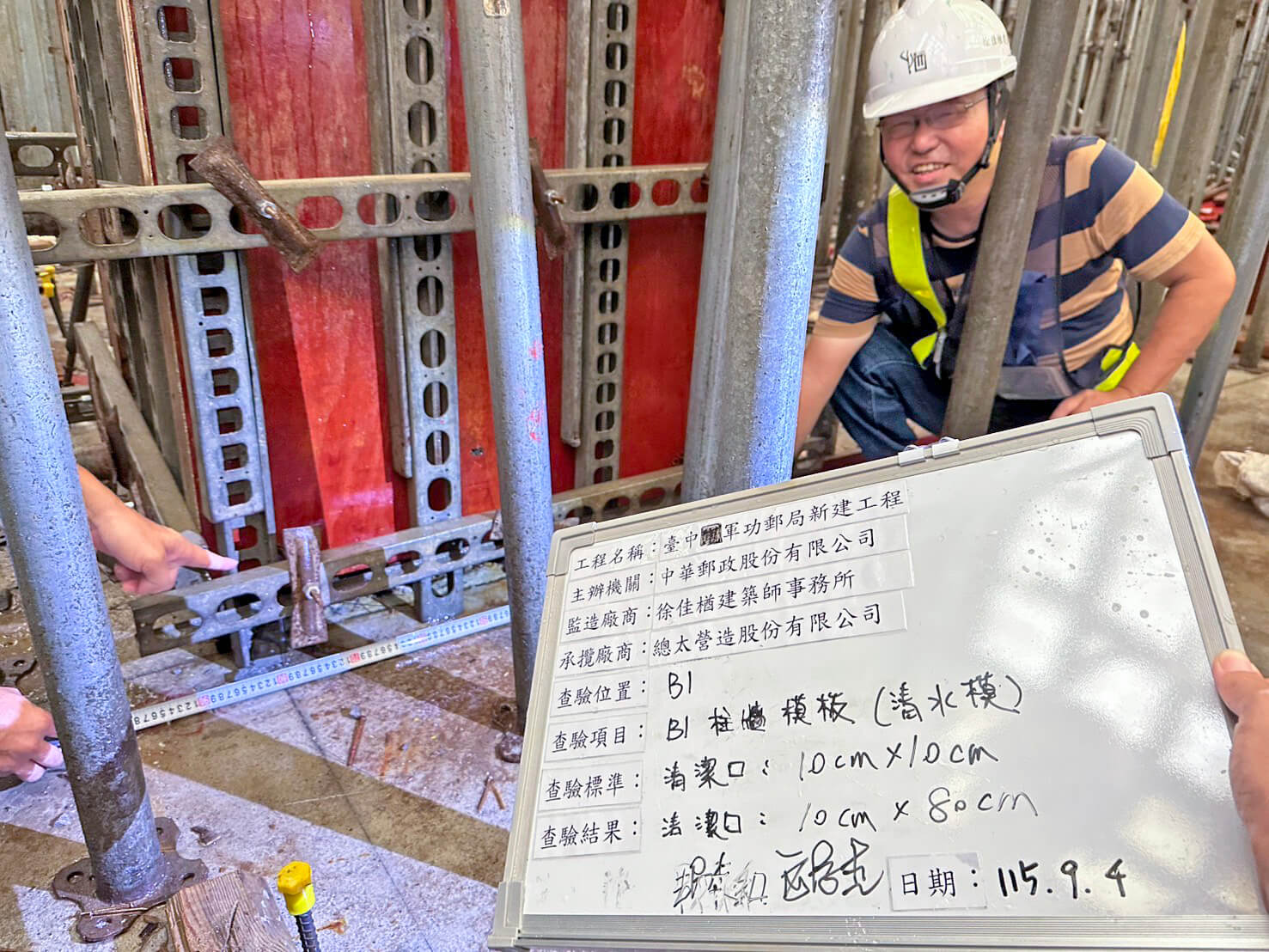

本週重點進行 1FL 版鋼筋綁紮、指勘及灌漿前版面清潔作業。鋼筋綁紮完成後,會同市府指派之技師確實完成 1FL 現場指勘作業,確認配筋號數、間距、搭接及錨定長度等皆符合圖說規範。

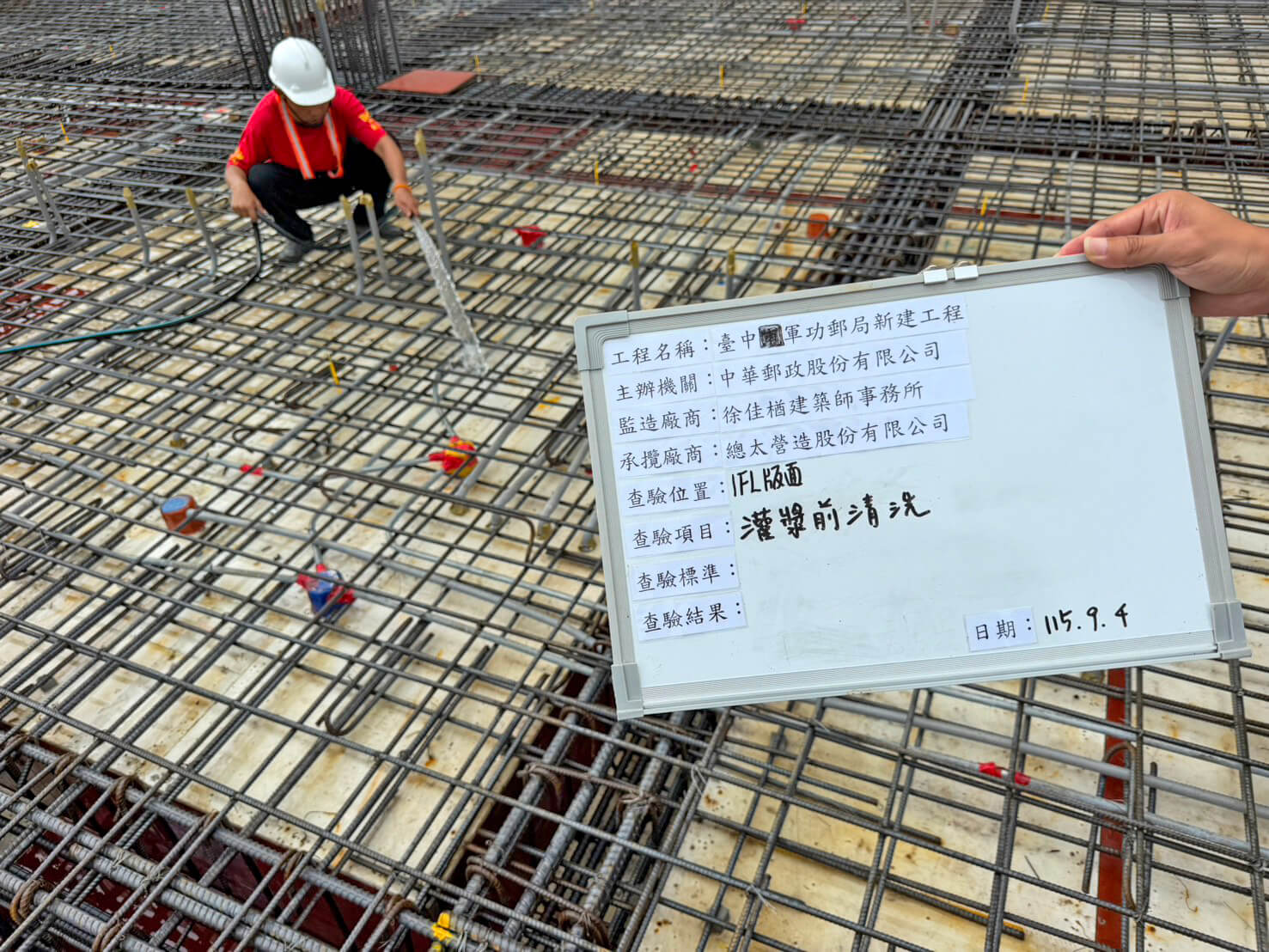

同時於 B1 柱、牆模板底部預留「清潔孔」,於澆置前全面清洗,將版面、樑底及陰角處之木屑、泥沙等雜物徹底沖洗,再經由清潔孔排出。經確認內部無雜物殘留後再確實封孔,藉此措施提升混凝土表面完整性與新舊混凝土接合品質。

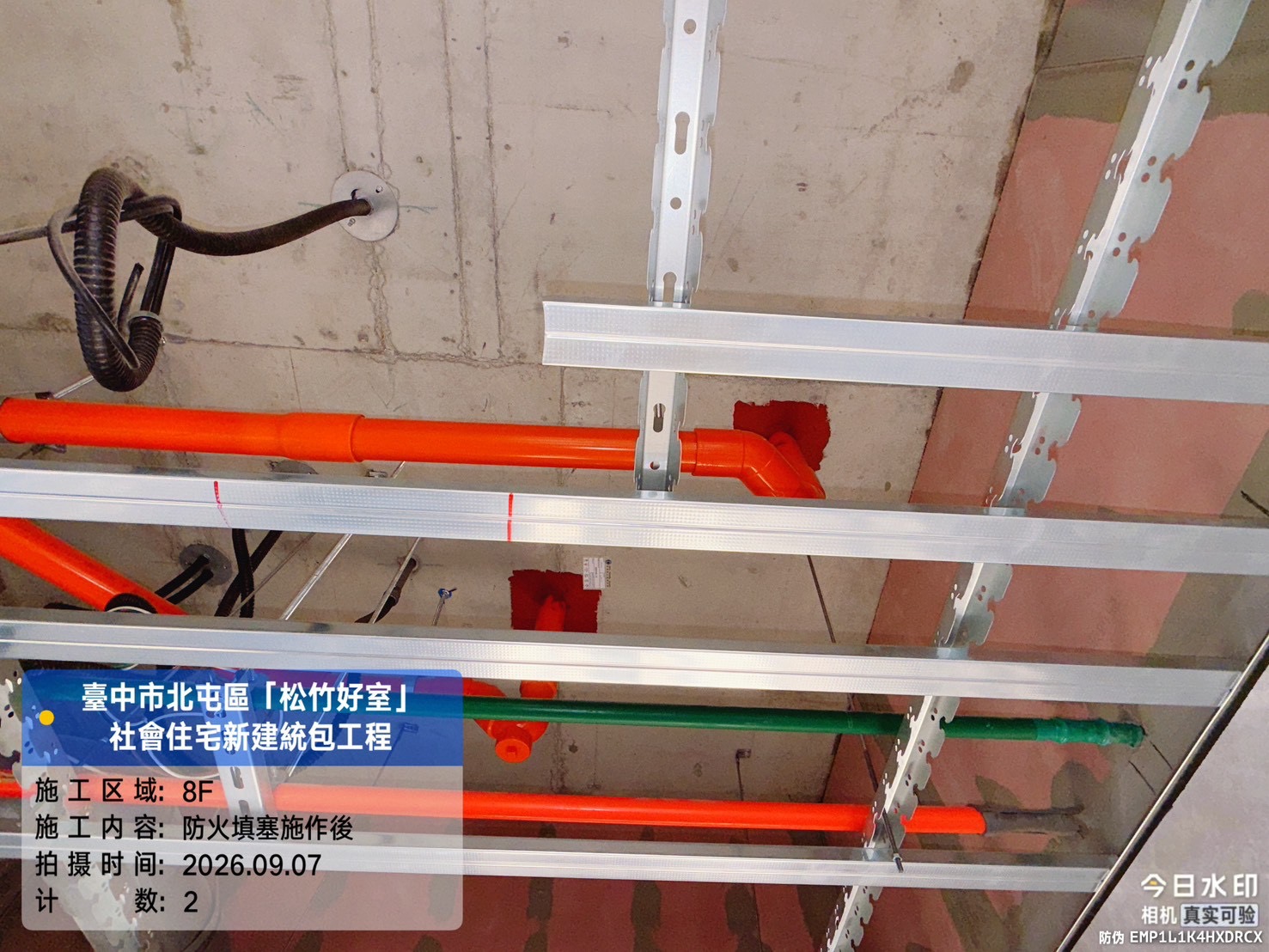

管線穿孔落實防火填塞查驗,嚴密隱蔽工程提升防火安全

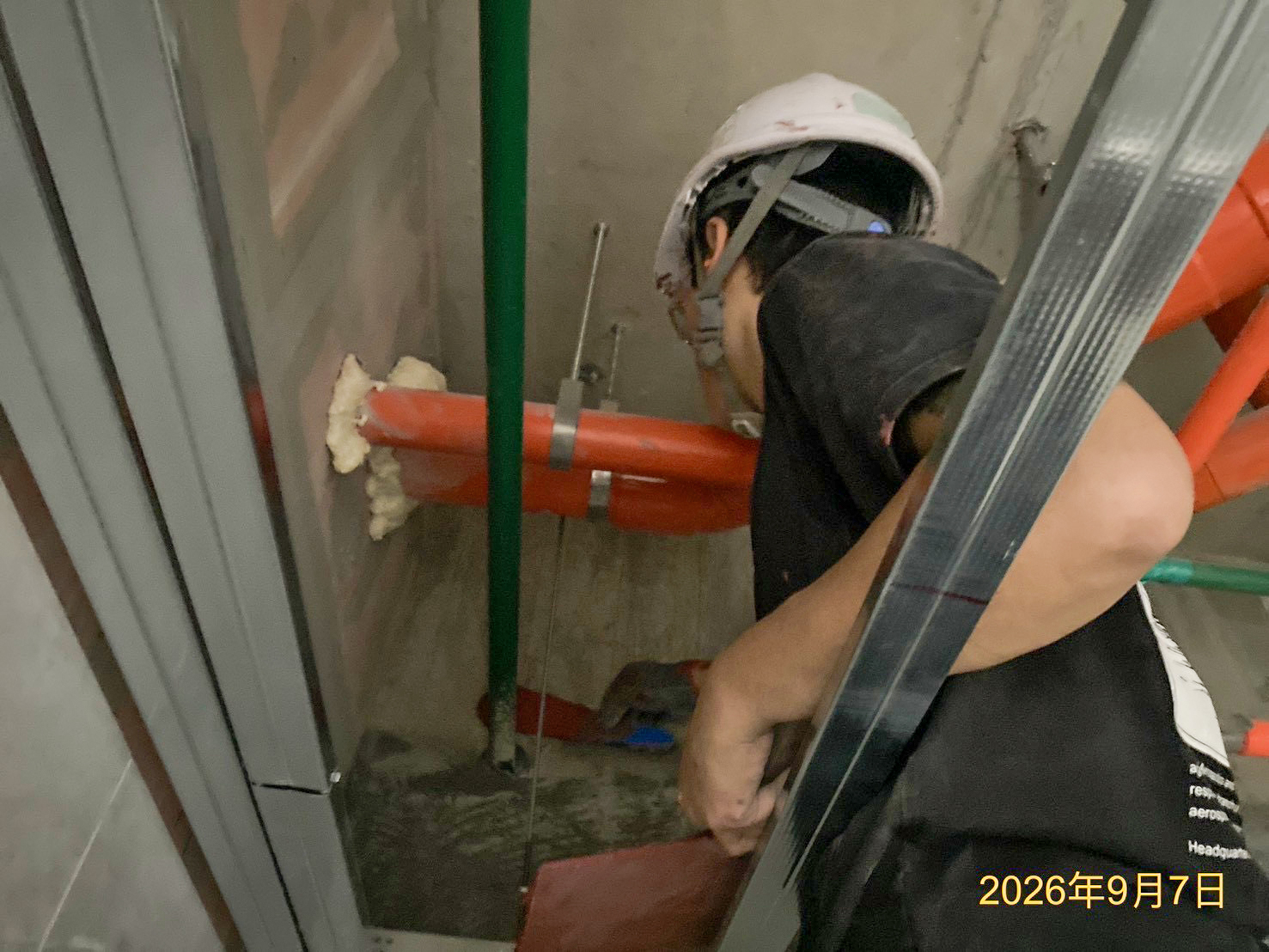

本週松竹好室進行 8 樓廁所天花板上方管線穿孔防火填塞施工查驗。針對排水、給水及其他機電管線穿越樓板或牆體之孔洞,確認施工人員依規定完成防火填塞作業,將管線周邊孔隙確實封堵,避免形成防火區劃弱點。

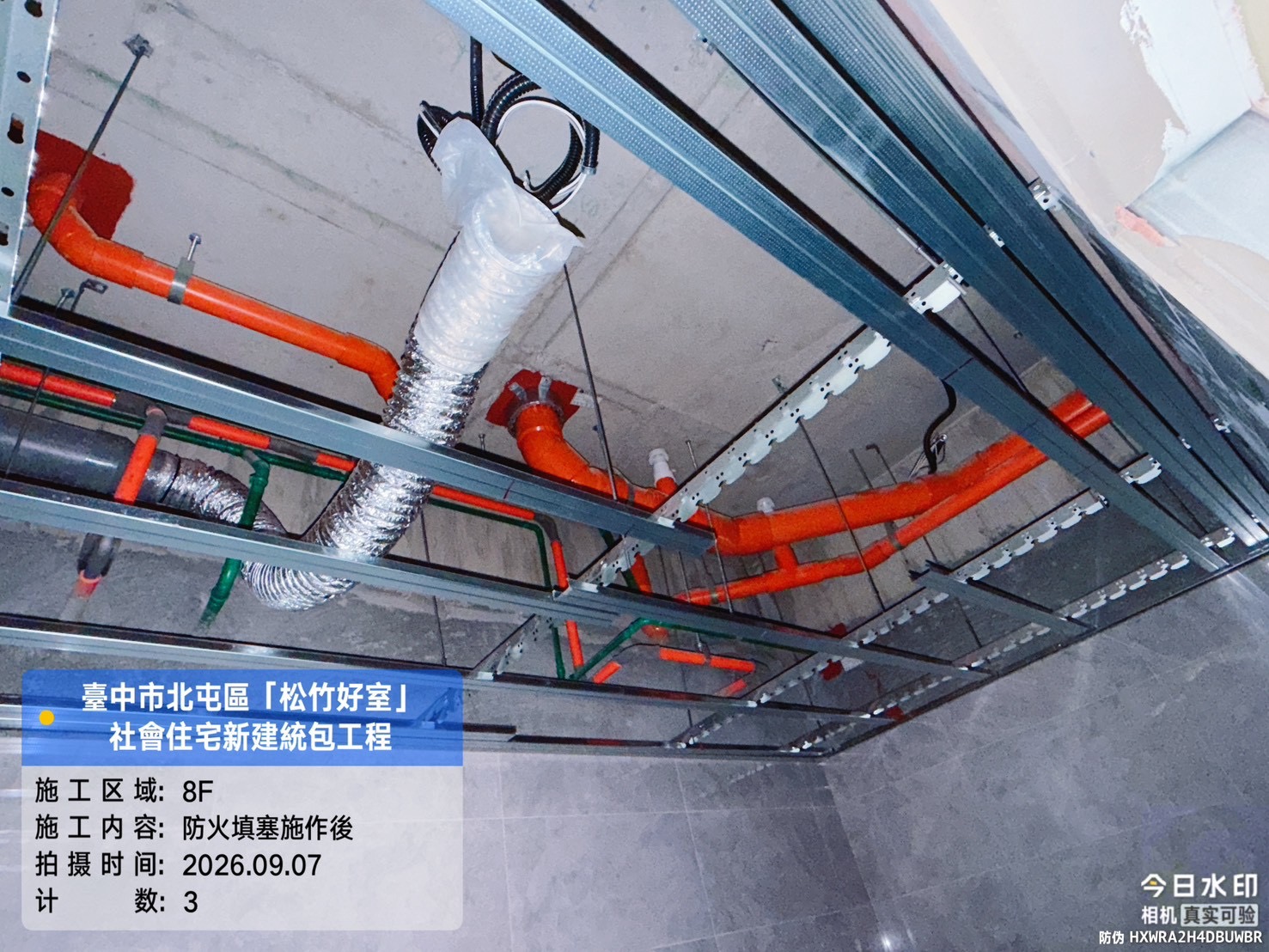

現場查驗重點包含填塞位置是否完整、管線周邊是否留有明顯縫隙,以及填塞範圍與施工狀況是否符合圖說及相關防火要求。完成填塞後同步確認天花板內管線及骨架周邊施工空間,確保後續封板前各項隱蔽工程均已完成查驗,以維持防火區劃完整性並提升建築物整體防火安全。
14F 浴室防水試水 48 小時,細緻查驗壁地磚異材質介面

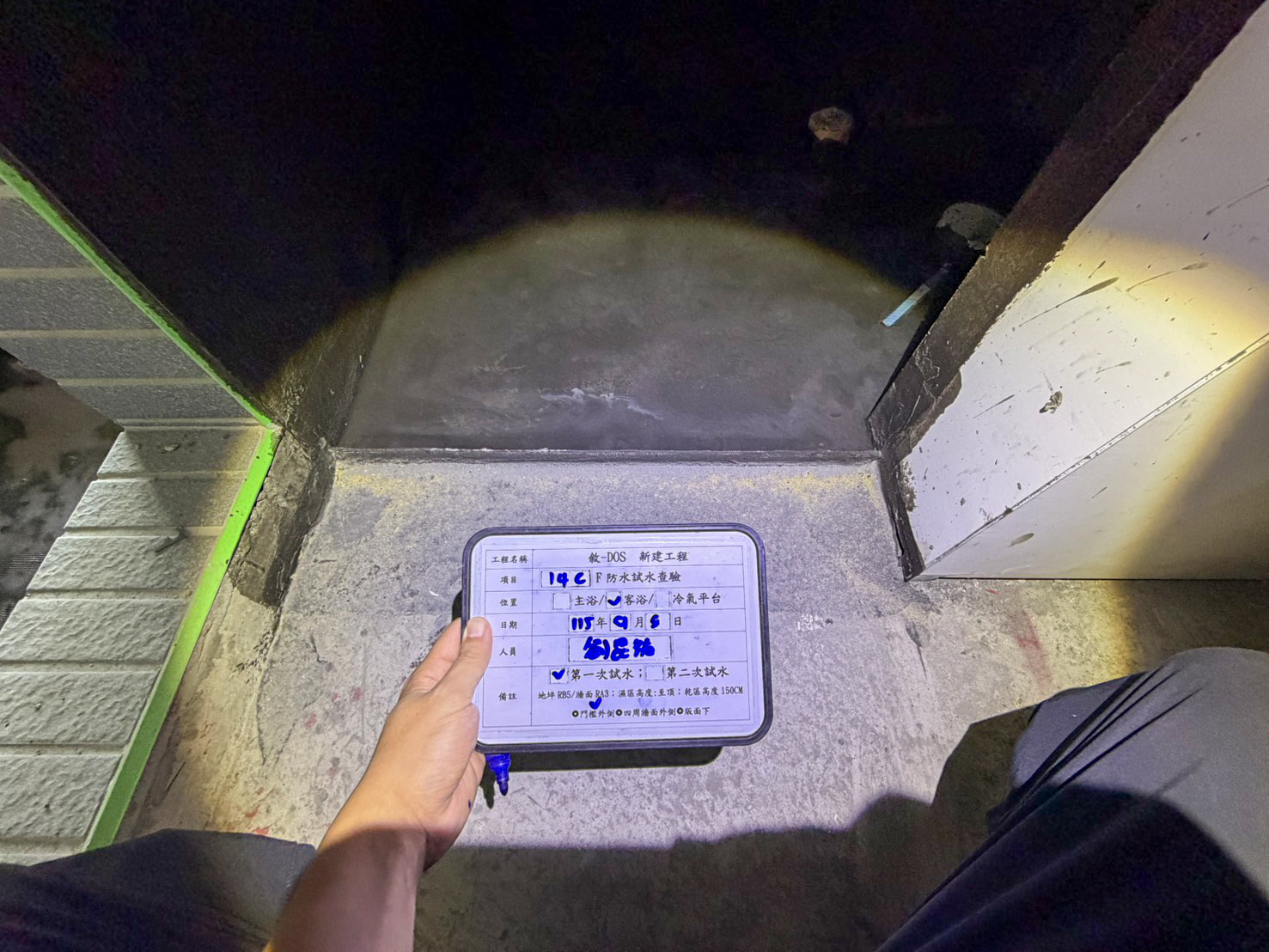

進行 14F 浴室防水查驗,於防水完成後試水 48 小時,無漏水情況方可請款,施作工法為牆面施作 RA3,地坪 RB5。

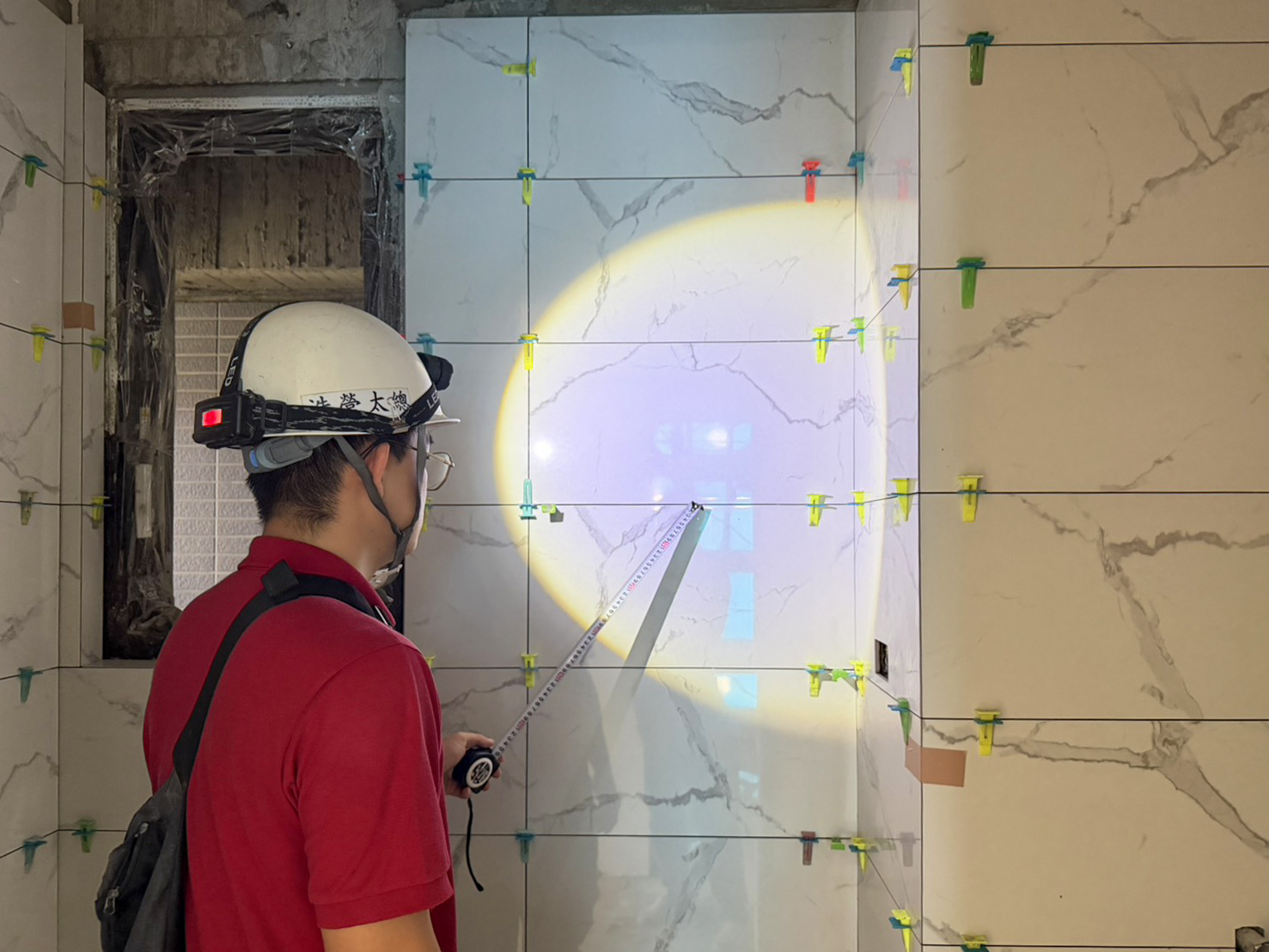

進行 10F 浴室壁磚查驗,浴室牆面異材質交接處須先貼附不織布,再施作防水;小面積以矽利康黏貼,大面積則以益膠泥黏貼。

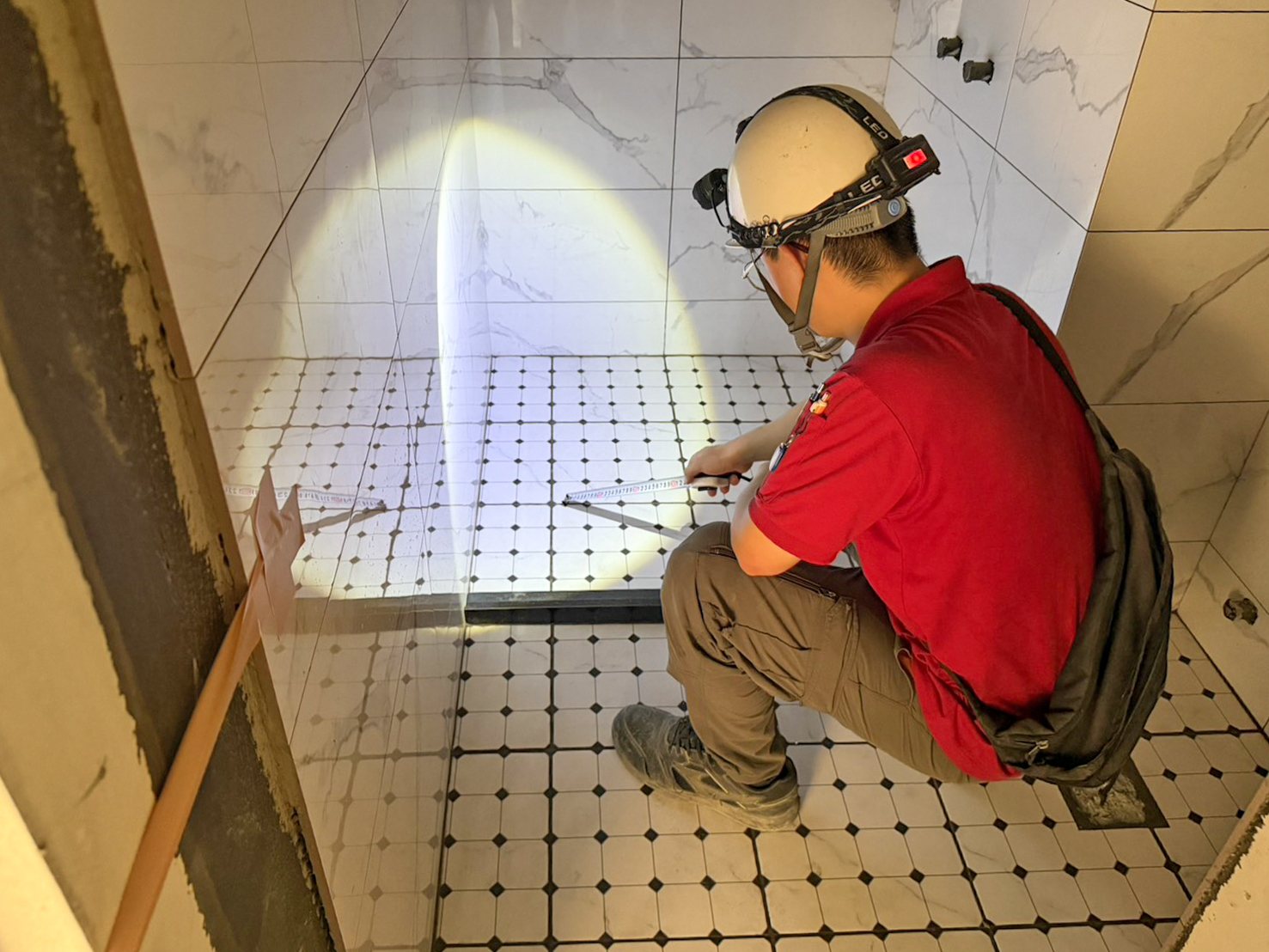

進行 10F 浴室地磚查驗,在施作前需先確認地磚完成高度,並提供木門廠商以確保地磚及木門介面正確。

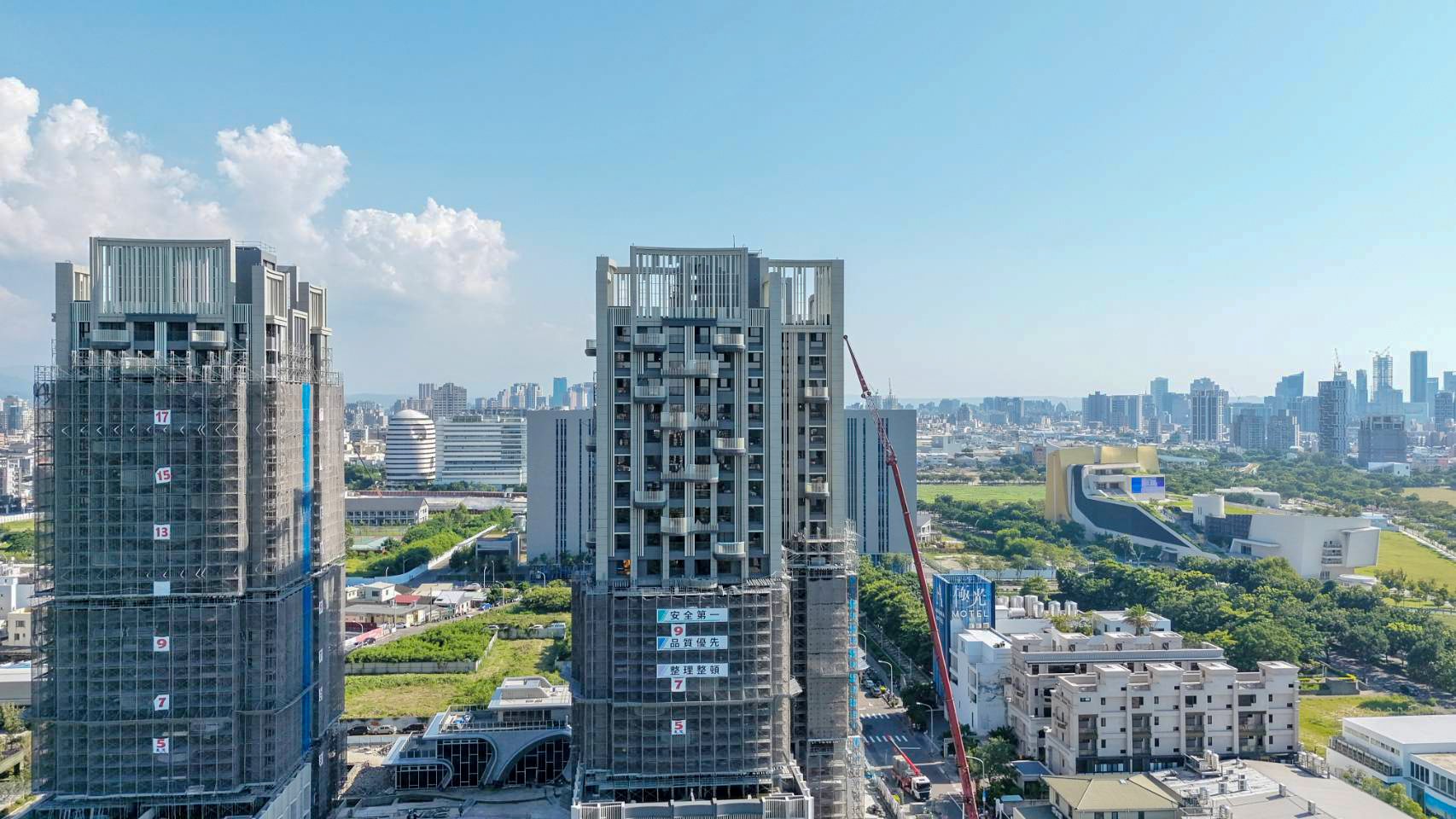

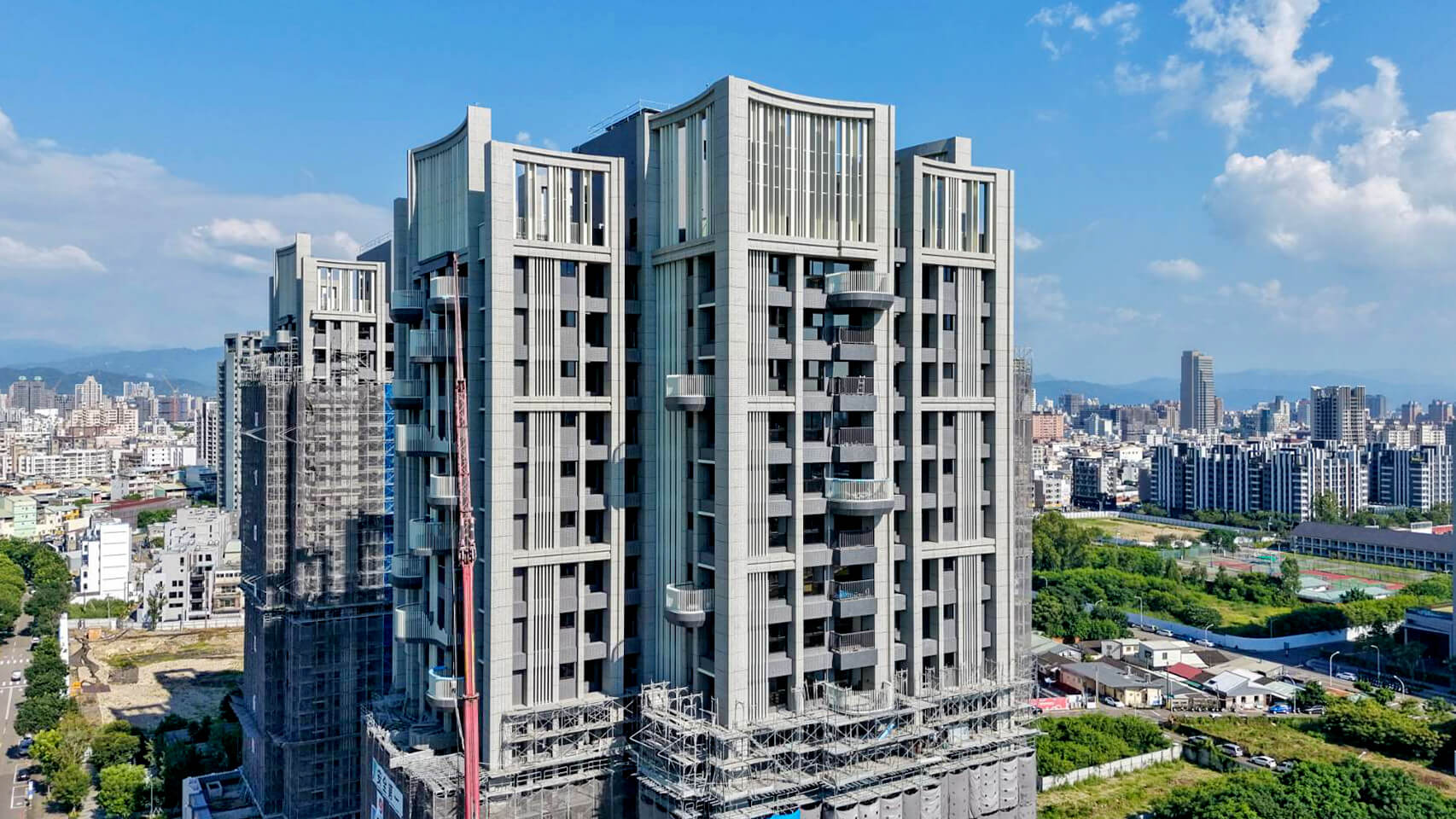

A 棟高樓層鷹架循序拆除,嚴密吊裝安全漸顯建築外觀

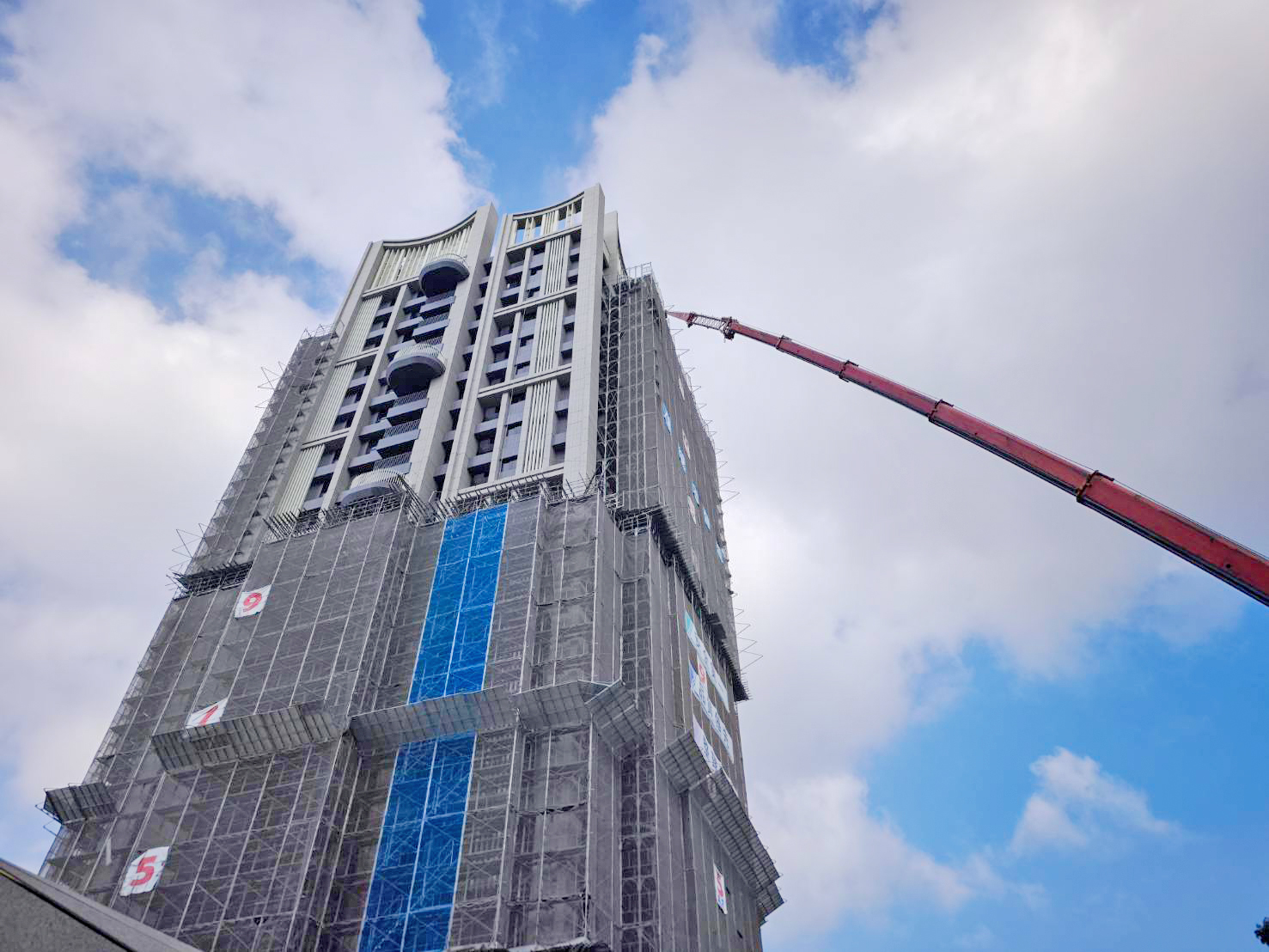

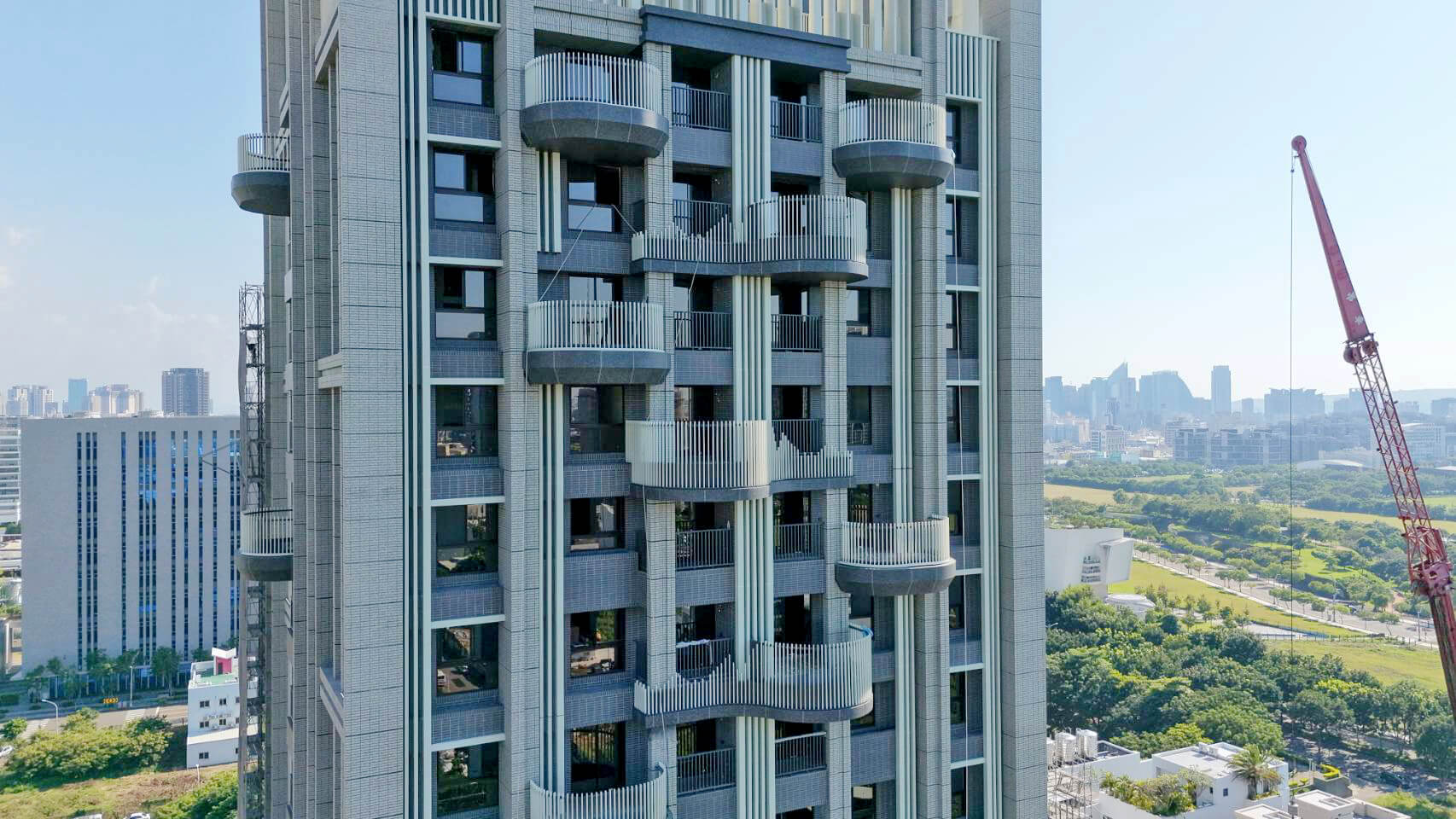

9 月 6 日至 12 日進行 A 棟 11 至 18 樓鷹架拆除作業。現場依前期規劃配置吊車、吊點及作業人員,按照順序逐層、逐面拆除,使建築外觀逐步呈現;同時檢視規劃與實際施工狀況,讓下一階段作業更加順利、安全。
召開協議組織宣導職安勞安,精準整地放樣打掃工區環境
進行工區協議組織會議,向目前於工區內施工廠商進行熱危害、勞安觀念宣導,讓廠商能對相關議題更加瞭解,以避免施工中危險行為或意外的發生。

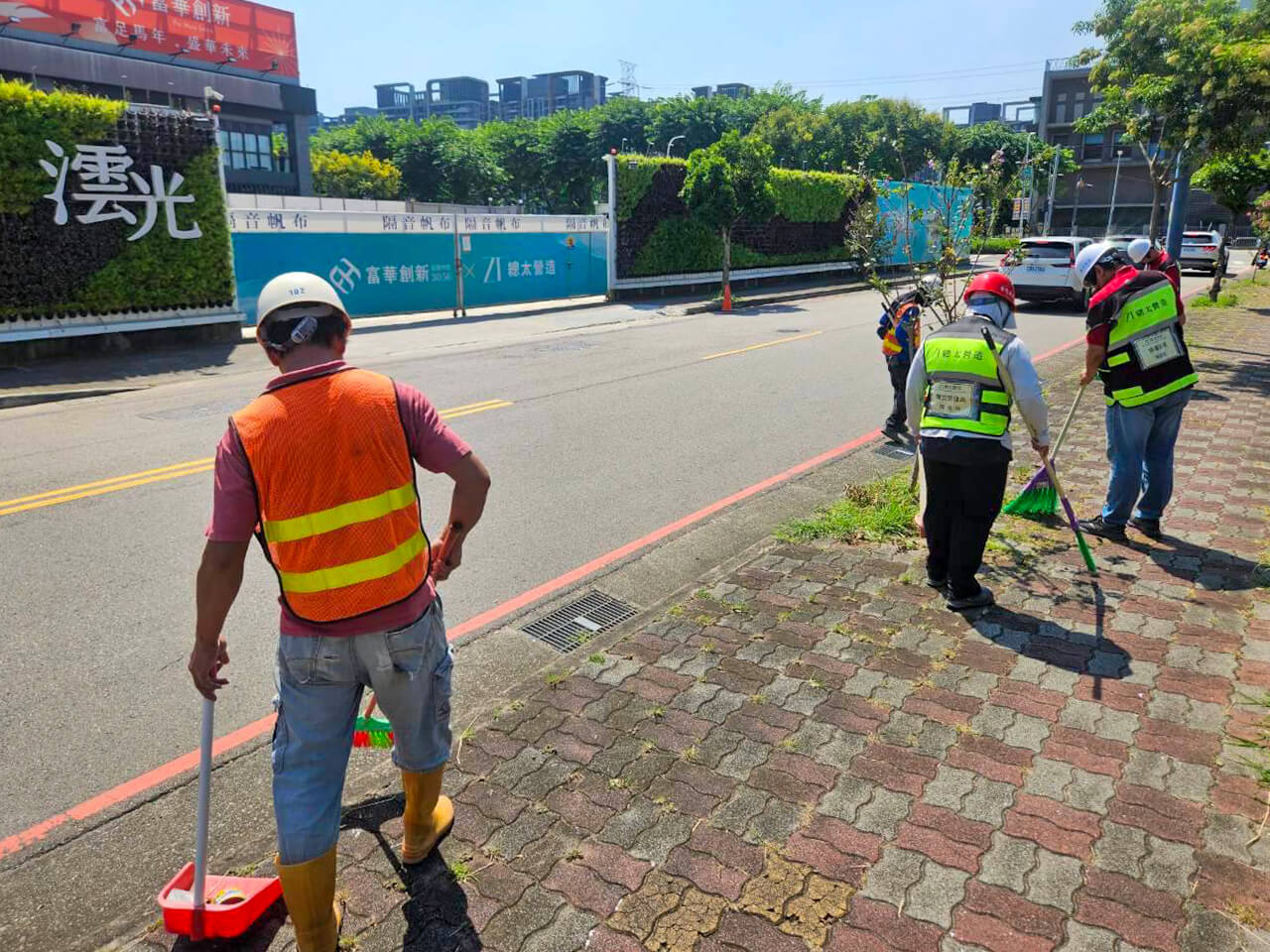

進行工區周邊環境整理,畫面中可見工務正在打掃工區四周環境,使環境不因施工而變得髒亂,附近住戶也有個乾淨的道路可使用。

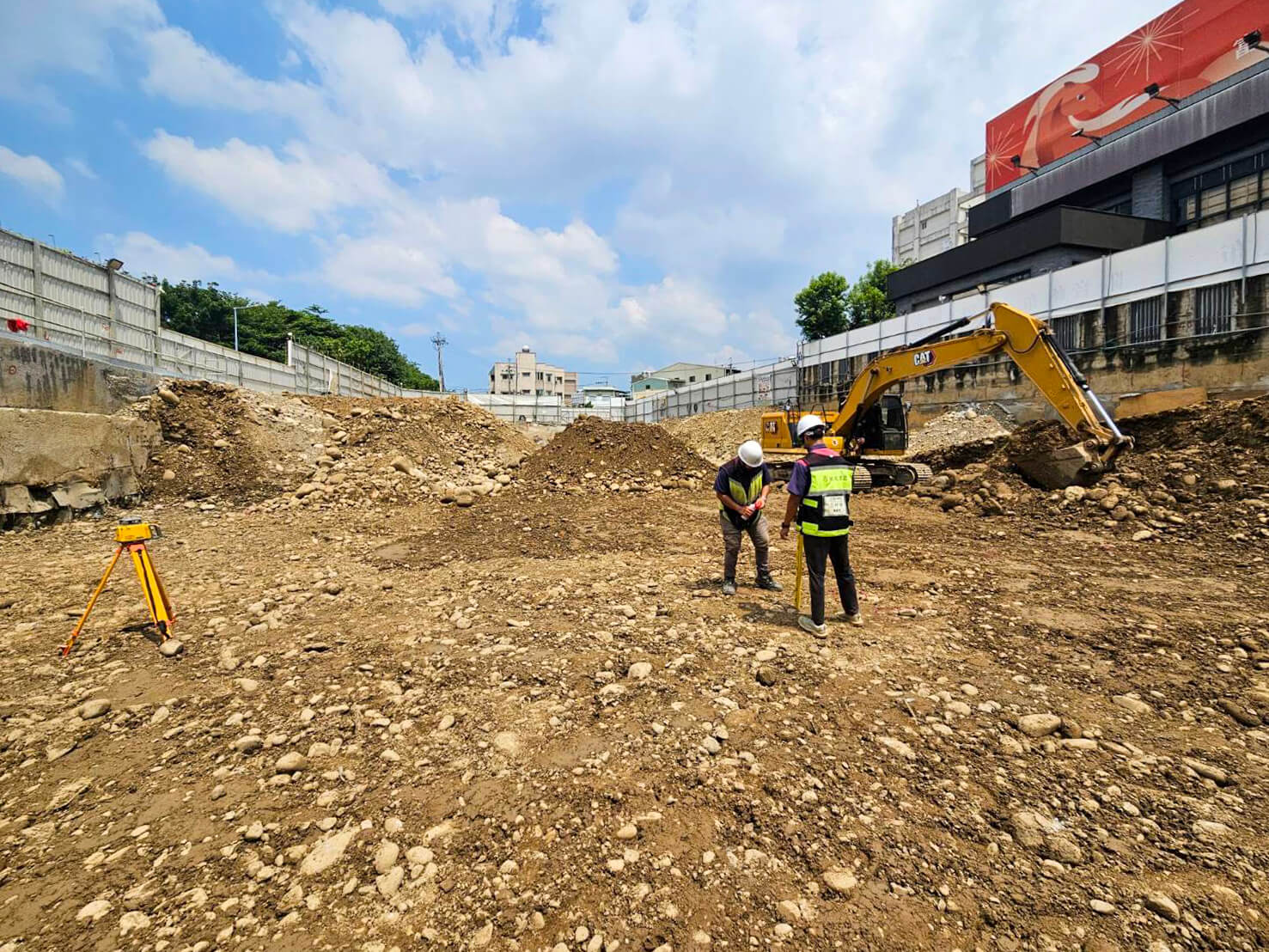

進行工區整地放樣,畫面中可見工務正在配合怪手整地,標示高程供師傅可將地坪整至工務所訂定的高度,而不會高低起伏。
